1. 制定項目BIM工作進度計劃
1. BIM工作進度計劃表
1. 制定依據:
¨ 會審后的施工圖紙
¨ 本項目機電工程進度計劃

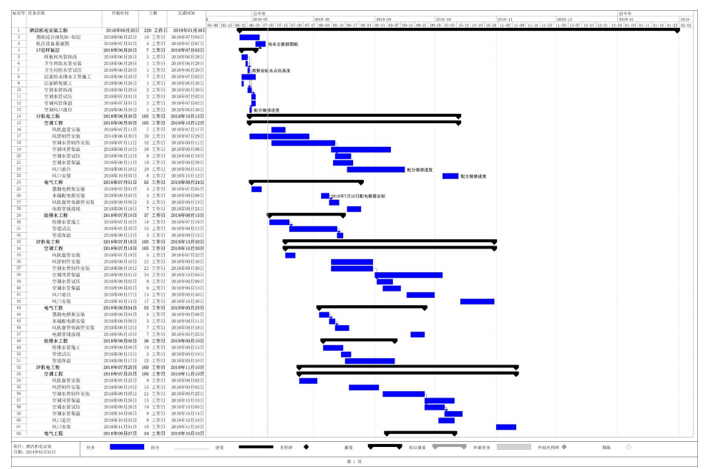

2. 制定工作進度計劃表
BIM應用點 | 交付時間 | 說明 | |
現狀建模 | 地下室結構模型 | 圖紙會審后10日內 | 可按施工段進行 |
地下室建筑模型 | 圖紙會審后5日內 | ||
主體結構模型 | 圖紙會審后10日內 | ||
主體建筑模型 | 圖紙會審后10日內 | ||
機電安裝綜合建模 | 地下室 | 施工前1周 | 按施工段進行 |
主體 | 施工前1周 | 在單層施工前15日完成 | |
3D協調:模型整合、管綜優化、凈空分析 | 地下室 | 施工前3天 | 在施工前7日完成 |
主體 | 施工前3天 | 在單層施工前7日完成 | |
4D模擬 | 地下室 | 施工過程 | 復雜區域在施工前3日內完成 |
主體 | 施工過程 | ||
成本估算 | 地下室 | 施工過程 | 按實際需求 |
主體 | 施工過程 |
2. 保障BIM進度計劃的措施
1. 組織措施
根據項目設計、施工進度,安排足夠建模和工程管理人員,提前對BIM工作及時進行建模后的綜合協調,與工程實際進度密切配合,保證在施工圖紙會審完成后,施工工作開始前,完成相應的BIM技術工作。
通過BIM周例會,及時安排參建各方的BIM技術工作,保持BIM數據信息及時更新,與施工圖紙、設計變更、現場情況保持一致。
2. 技術措施
建立本項目統一的模型建立標準、交付標準,對模型庫的建立、模型拆分的工程部門,綜合協調的具體時間、涉及專業進行全面劃分,保證各方技術要求的一致性。
